Công trình Trạm biến áp 220kV Tương Dương có thể đóng điện trong tháng 3

Thứ năm, 10/3/2022 | 15:13 GMT+7
Thông tin từ Ban Quản lý dự án các công trình điện miền Trung (CPMB, thuộc Tổng công ty Truyền tải điện Quốc gia), toàn công trường dự án Trạm biến áp 220kV Tương Dương (Nghệ An) đang bám sát tiến độ và phấn đấu đóng điện trước ngày 31/3/2022, hoàn thành toàn bộ dự án trong tháng 4/2022.

Đến nay, phần xây dựng trạm biến áp (TBA) cơ bản đã hoàn thành thi công các hạng mục quan trọng như: móng máy biến áp, kháng, móng trụ đỡ thiết bị, cột cổng 220kV và 110kV. Tiến độ lắp đặt thiết bị nhất thứ hoàn thành 90%; lắp đặt thiết bị và đấu nối nhị thứ hoàn thành 65%. Công tác thí nghiệm hiệu chỉnh nhất thứ, nhị thứ tiến hành song song cùng công tác lắp đặt.

Phần đường dây 220kV đấu nối đã đào xong 3/3 vị trí cột, đổ bê tông móng xong 3/3 vị trí, lắp dựng xong 2/3 vị trí. Phần đường dây 35kV và TBA 35kV đã đóng điện tự dùng địa phương.

Dự án được triển khai thi công từ tháng 8/2021. Trong quá trình đó, dù tổng thời gian gián đoạn lên tới 1,5 tháng do thời tiết có mưa kéo dài cùng với ảnh hưởng của dịch COVID-19, nhưng tiến độ thi công vẫn đang bám sát tiến độ đề ra.

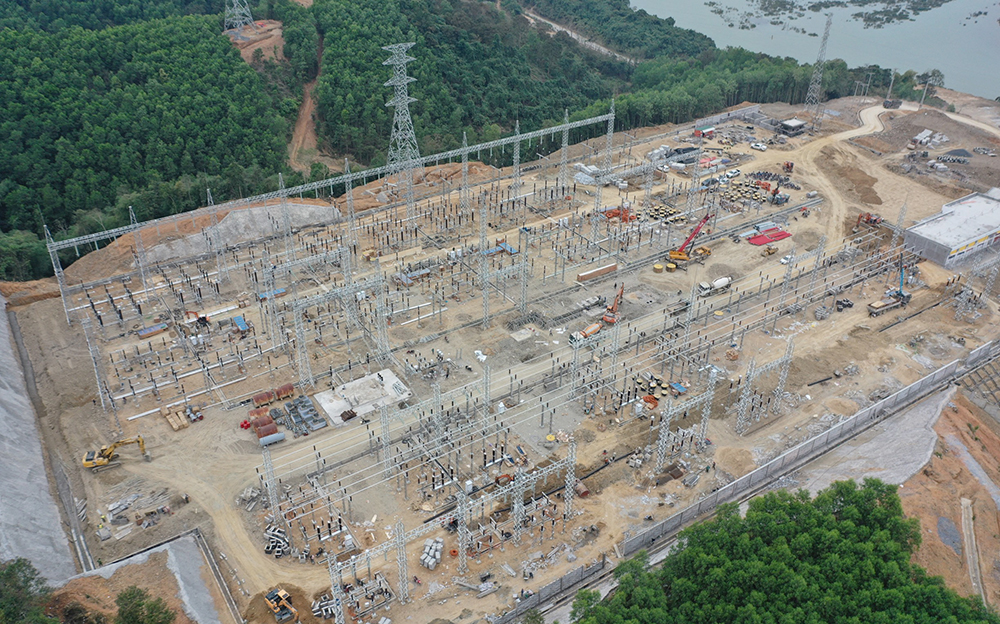

Các đơn vị thi công đang nỗ lực thi công để hoàn thành đóng điện dự án trong tháng 3/2022

Dự án sau khi hoàn thành phục vụ đấu nối nhập khẩu điện từ các cụm nhà máy thủy điện Nậm Mô (Lào) về Việt Nam theo thỏa thuận giữa Chính phủ hai nước; giải tỏa công suất các nhà máy thủy điện vừa và nhỏ khu vực Tây Nam tỉnh Nghệ An đã và đang chuẩn bị đầu tư xây dựng.

Trạm biến áp 220kV Tương Dương và đấu nối:

- Quy mô: 2 máy biến áp 220/110/22kV-125MVA (giai đoạn này lắp 1 máy)

- Địa điểm xây dựng: huyện Tương Dương, tỉnh Nghệ An;

- Khởi công: Tháng 8/2021

- Dự kiến hoàn thành: Tháng 4/2022

- Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia

- Quản lý điều hành dự án: Ban QLDA các công trình điện miền Trung





nguồn https://www.evn.com.vn/
