Kiểm soát chặt chẽ tiến độ Dự án Đường dây 500kV Quỳnh Lưu - Thanh Hóa

Thứ sáu, 15/3/2024 | 03:29 GMT+7
Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương đã tiếp tục kiểm tra, đốc thúc tiến độ thi công Dự án đường dây 500kV Quỳnh Lưu - Thanh Hóa (Dự án), ngày 15/3.

Tham dự đoàn công tác có lãnh đạo Ban Quản lý xây dựng EVN, lãnh đạo Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Trung.

Dự án đường dây 500kV Quỳnh Lưu - Thanh Hóa có chiều dài 92km, đi qua 2 tỉnh Nghệ An, Thanh Hóa, với 200 vị trí cột và 98 khoảng néo.

Dự án khởi công ngày 18/1/2024, đến nay đã bàn giao 100% mặt bằng vị trí cột và 35/98 khoảng néo cho các nhà thầu thi công. Các nhà thầu đã hoàn thành đúc móng được 11/200 vị trí, đang triển khai làm đường thi công, thi công đào đúc móng đồng loạt các vị trí còn lại.

Tại các vị trí thi công, đoàn công tác đã nghe nhà thầu thi công, tư vấn, thiết kế báo cáo về tiến độ, phương án thi công, những khó khăn, thách thức tại các vị trí trên núi cao, các vị trí ở đồng bằng nhưng có nền đất yếu…

Nhấn mạnh tầm quan trọng đặc biệt của Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối nói chung và Dự án đường dây 500kV Quỳnh Lưu - Thanh Hóa nói riêng, Phó Tổng giám đốc EVN Phạm Hồng Phương đề nghị các nhà thầu cần quán triệt đến toàn thể CBCNV tham gia dự án về tinh thần khẩn trương, cấp bách của Dự án, để chung sức cùng chủ đầu tư; trong điều kiện thời tiết thuận lợi, các nhà thầu cần tiếp tục tăng cường độ thi công.

Với những vị trí đang chậm tiến độ so với yêu cầu của chủ đầu tư, nhà thầu cần tăng cường nhân lực, xe, máy, thiết bị, tranh thủ thời tiết thuận lợi đẩy nhanh tiến độ. Đặc biệt, các vị trí móng cọc phải có máy thi công chuyên ngành như robot ép cọc, máy đóng cọc, với trọng tải trọng lớn (200 tấn/1 máy); nhiều vị trí việc mở đường vào cho máy ép cọc mất nhiều thời gian, công sức và chi phí. Bên cạnh đó, thời gian thi công móng cọc dài, các đơn vị thi công cần huy động đủ máy móc, nhân lực để triển khai.

Phó Tổng giám đốc EVN Phạm Hồng Phương cũng yêu cầu EVNNPT chỉ đạo Ban QLDA các công trình điện miền Trung, các ban tiền phương của dự án cần kiểm soát chặt chẽ tiến độ thi công trên công trường; đặc biệt là kiểm soát tiến độ đúc cọc đại trà của các gói thầu, không để tình trạng robot ép cọc, máy đóng cọc phải chờ cọc…

Phó Tổng giám đốc EVN Phạm Hồng Phương (ngoài cùng bên trái) dẫn đầu đoàn công tác kiểm tra, đôn đốc công tác thi công Dự án đường dây 500kV Quỳnh Lưu - Thanh Hóa

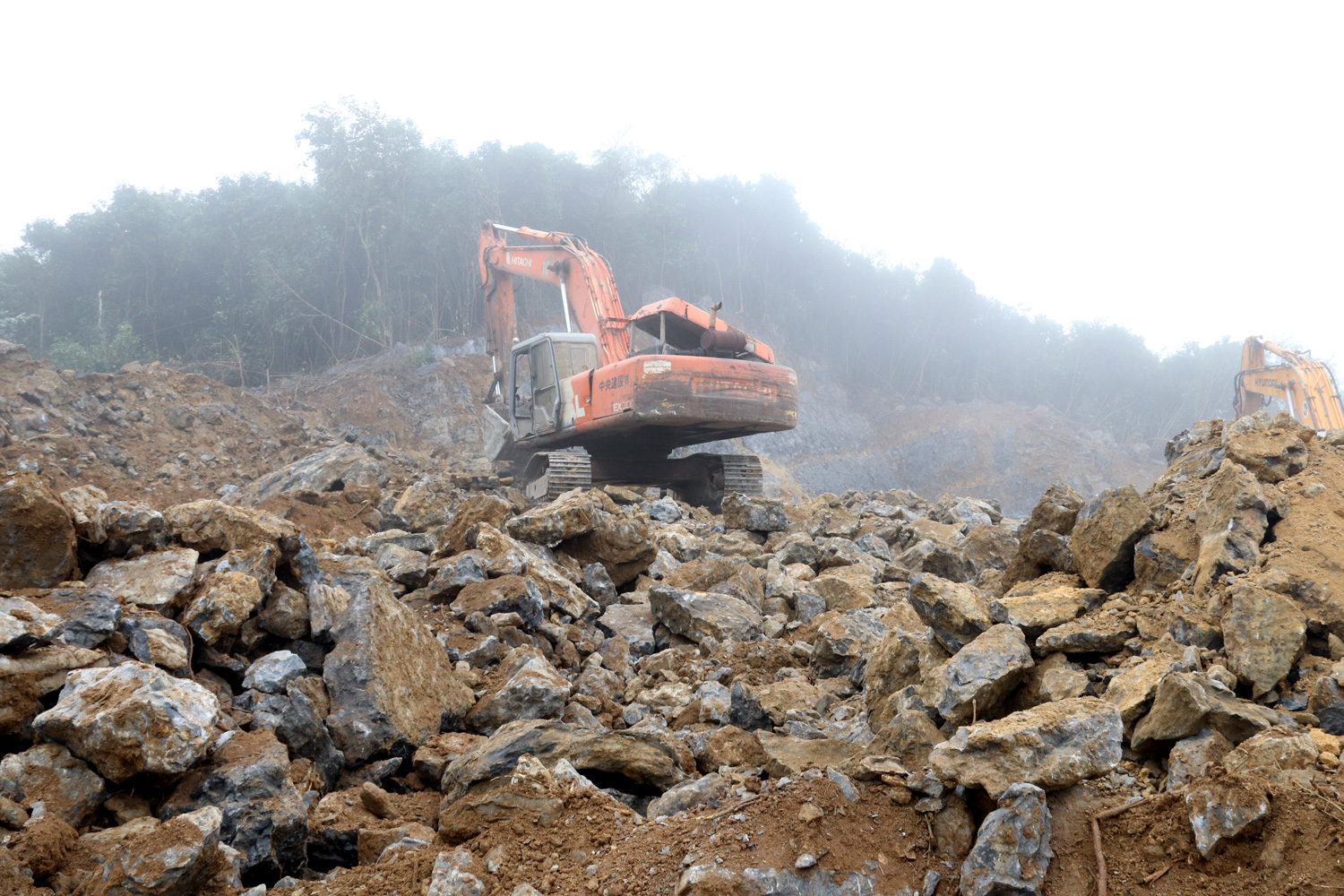

Đoàn công tác kiểm tra vị trí thi công 36 - nằm trên núi cao, với khối lượng san gạt lớn, phải nổ mìn, phá đá phục vụ thi công

Nhà thầu báo cáo phương án thi công các vị trí trên núi cao

Đoàn công tác kiểm tra vị trí 80 - nằm gần lòng hồ Yên Mỹ (thị xã Nghi Sơn, tỉnh Thanh Hóa), địa chất yếu, mạch nước ngầm nhiều, công tác thi công gặp nhiều khó khăn



Vị trí thi công 36

Vị trí thi công 80




Theo EVN
