Tăng tốc độ thi công Dự án Đường dây 500kV mạch 3

Thứ ba, 16/4/2024 | 08:41 GMT+7
Ngày 16/04, Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam (EVN) Đặng Hoàng An và đoàn công tác tiếp tục kiểm tra, đốc thúc tiến độ thi công Dự án đường dây 500kV Nhà máy Nhiệt điện (NMNĐ) Nam Định I - Thanh Hóa và NMNĐ Nam Định I - Phố Nối.

Tham gia đoàn công tác có ông Nguyễn Đức Cường - Thành viên HĐTV EVN, ông Nguyễn Tuấn Tùng - Chủ tịch HĐTV Tổng công ty Truyền tải điện Quốc gia và đại diện các ban chuyên môn của Tập đoàn Điện lực Việt Nam.

Tại Dự án đường dây 500kV Nhà máy Nhiệt điện (NMNĐ) Nam Định I – Thanh Hóa, đoàn công tác đã kiểm tra vị trí (VT) 59 thuộc tỉnh Thanh Hóa và VT 23, 25 thuộc tỉnh Nam Định, hiện tại các vị trí này đã hoàn thiện công tác san lấp mặt bằng để thực hiện ép cọc.

Tiến độ ép cọc đại trà và tiến độ bàn giao cột sắt từ nhà máy tới công trường được đánh giá tốt, VT59 hiện đã hoàn thành ép đại trà 97/280 tim móng, dự kiến sẽ nhận đủ cột thép vào ngày 25/4. VT 25 đã ép đại trà 114/120 tim, ở VT 23 là 45/120 tim, cả hai vị trí đều được đảm bảo nhận đủ cột thép trước ngày 20/4.

Tại Dự án đường dây 500kV Nhà máy Nhiệt điện (NMNĐ) Nam Định I – Phố Nối, đoàn công tác đã kiểm tra các VT 119 thuộc tỉnh Nam Định và VT 120, 214, 215, trên địa bàn tỉnh Thái Bình, hiện tại, các vị trí đều cơ bản hoàn thành ép cọc đại trà, đang thực hiện đào móng trụ, đổ bê tông lót đế, việc cấp cột thép dự kiến hoàn thành toàn bộ vào ngày 22/4.

Dự án Đường dây 500kV Nam Định I – Phố Nối

  • Dài 127 km với 334 vị trí móng.
  • Đi qua 4 tỉnh là Nam Định, Thái Bình, Hải Dương và Hưng Yên
  • Khởi công ngày 18/1/2024.
  • Tính đến hết tháng 3: Dự án đã hoàn thành đúc móng được 107/334 vị trí, đang triển khai thi công tại 227 vị trí còn lại; đã hoàn thành dựng cột 5/334; đang lắp dựng 22/334 cột.

Dự án Đường dây 500kV NMNĐ Nam Định I - Thanh Hóa

  • Dài 74,4km với 180 vị trí móng
  • Đi qua 3 tỉnh Thanh Hóa, Ninh Bình, Nam Định
  • Khởi công ngày 25/10/2023
  • Tính đến hết tháng 3, Dự án đã hoàn thành đúc móng được 121/180 vị trí, đang triển khai làm đường thi công, thi công đào, đúc móng đồng thời tại 59/180 vị trí móng, đã lắp hoàn thành 17/180 cột, đang lắp dựng 20/180 cột.

Báo cáo Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam Đặng Hoàng An và đoàn công tác, các nhà thầu thi công đều thể hiện quyết tâm cao độ với việc đảm bảo tiến độ hoàn thành ép cọc đại trà trước 30/4, tuy nhiên, đơn vị thi công cũng nêu một số khó khăn như nhiều khu vực hố móng có địa chất yếu, sụt lún, tình trạng máy móc hỏng hóc cần thời gian để sửa chữa, khắc phục, dẫn đến ảnh hưởng tiến độ chung.

Chủ tịch HĐTV EVN Đặng Hoàng An ghi nhận sự cố gắng của các đơn vị thi công khi đã cơ bản làm tốt công tác ép cọc đại trà, nhân lực máy móc thi công được tăng cường theo yêu cầu của chủ đầu tư. Tuy nhiên, tại nhiều điểm vẫn còn hiện tượng “cột chờ móng”, máy móc thiết bị vẫn còn tình trạng hỏng hóc kéo dài chưa được khắc phục.

Chủ tịch HĐTV EVN yêu cầu EVNNPT, Ban QLDA các công trình điện miền Trung, các ban tiền phương phải đốc thúc, phối hợp với nhà thầu thi công tăng tốc độ thi công, làm ngày đêm, đủ 3 ca 4 kíp, điều chuyển và thay thế ngay thiết bị máy móc hỏng hóc, đồng thời cũng giải quyết nhanh chóng vấn đề tài chính, tạo động lực cho các nhà thầu thi công, hướng tới mục tiêu hoàn thành ép cọc đại trà trên toàn tuyến trước ngày 30/4.
Ông Lê Thế Hạnh, Tổng Giám đốc Công ty TNHH Phương Hạnh cho biết: “Hiện tại, công ty đang dồn toàn lực máy móc, nhân sự để hoàn thành các hạng mục thuộc Dự án Đường dây 500kV Quỳnh Lưu - Thanh Hoá. Trong đó có gói thầu số 38 - Xây lắp đường dây đoạn tuyến từ VT50 đến VT67 thuộc dự án Đường dây 500kV NMNĐ Nam Định I – Thanh Hoá, đảm bảo sẽ hoàn thành toàn bộ công tác hạ cọc đại trà trước ngày 30/4 theo cam kết với chủ đầu tư”.

Xem các thông tin về Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối tại đây

Một số hình ảnh của đoàn công tác tại buổi kiểm tra:

Chủ tịch HĐTV EVN Đặng Hoàng An và đoàn công tác đi kiểm tra, đốc thúc tiến độ thi công Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa và NMNĐ Nam Định I – Phố Nối

Đoàn công tác tại tỉnh Nam Định

Đoàn công tác tại tỉnh Thái Bình

Chủ tịch HĐTV EVN chỉ đạo công tác thi công

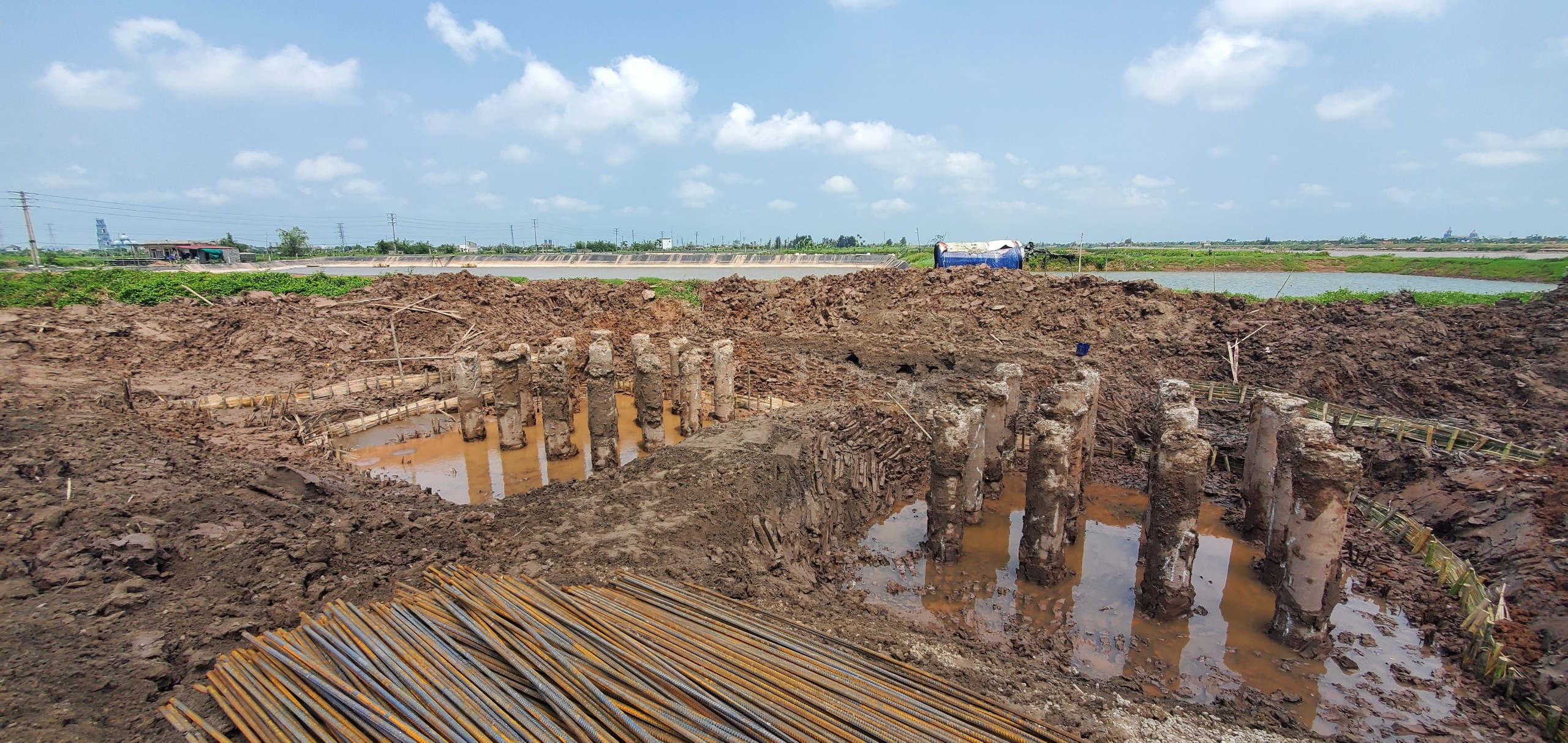

VT 119 tại tỉnh Nam Định hoàn thành ép cọc đại trà




Theo EVN
