Thủ tướng Chính phủ: Bố trí thời gian thi công hợp lý, đảm bảo an toàn, sức khỏe cho người lao động trong thời tiết nắng nóng

Chủ nhật, 2/6/2024 | 01:34 GMT+7
Kiểm tra, đôn đốc tiến độ Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối, sáng 2/6 tại tỉnh Quảng Bình, Thủ tướng Chính phủ Phạm Minh Chính biểu dương sự nỗ lực, vượt khó của người lao động trên công trường; đồng thời nhấn mạnh, chủ đầu tư, các nhà thầu cần tính toán, điều chỉnh phương án thi công hợp lý, đảm bảo sức khỏe, an toàn cho người lao động trước thời tiết nắng nóng khắc nghiệt của miền Trung.

Huy động nguồn lực, sức mạnh tập thể

Kiểm tra công tác thi công cung đoạn đường dây 500kV Quảng Trạch – Quỳnh Lưu, Thủ tướng Chính phủ biểu dương nỗ lực, cố gắng, tinh thần làm việc lao động hăng say, không ngại khó, ngại khổ của Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Trung, các nhà thầu và đặc biệt là người lao động trên công trường.

Với yêu cầu phải đóng đóng điện Dự án trong tháng 6/2024, Thủ tướng Chính phủ đề nghị EVN, EVNNPT, các nhà thầu tập trung mọi nguồn lực, phối hợp chặt chẽ với các địa phương, đơn vị, tổ chức để huy động sức mạnh tập thể, đẩy nhanh tiến độ thi công, bảo đảm tiến độ, chất lượng của Dự án.

Thủ tướng nhấn mạnh, các đơn vị cần tiếp tục phát huy tinh thần “Chỉ bàn làm, không bàn lùi”, “vượt nắng, thắng mưa, ăn tranh thủ ngủ khẩn trương, thi công 3 ca 4 kíp, làm việc xuyên lễ, xuyên Tết”. Song trong điều kiện thời tiết nắng nóng khắc nghiệt của miền Trung hiện nay, các nhà thầu cần tính toán, bố trí thời gian thi công hợp lý, vừa đảm bảo tiến độ, chất lượng nhưng cũng phải đảm bảo an toàn và sức khỏe cho người lao động.

Thủ tướng Chính phủ yêu cầu chủ đầu tư, các nhà thầu thi công bố trí thời gian hợp lý đảm bảo sức khỏe, an toàn cho người lao động

Thủ tướng cũng yêu cầu Bí thư Tỉnh ủy, Chủ tịch UBND các tỉnh chỉ đạo các cấp chính quyền địa phương, các cơ quan liên quan huy động các nguồn lực sẵn có, hỗ trợ tối đa, tạo mọi điều kiện để các chủ đầu tư, nhà thầu, đơn vị thi công tổ chức tốt nhất công tác hậu cần, nơi ăn, chỗ ở, sinh hoạt, đi lại bảo đảm thuận tiện, vệ sinh, an toàn, sức khỏe cho cán bộ, kỹ sư, công nhân, người lao động, nhất là các lực lượng mới được huy động.

Trung ương Đoàn Thanh niên Cộng sản Hồ Chí Minh chỉ đạo các tổ chức Đoàn trên địa bàn các địa phương có đường dây đi qua phối hợp chặt chẽ với các chủ đầu tư, đơn vị thi công huy động lực lượng đoàn viên thanh niên các cấp, phát huy tinh thần xung kích “Đâu cần thanh niên có, đâu khó có thanh niên”, để tham gia các hạng mục công việc phù hợp …

Thực hiện đồng bộ các giải pháp nỗ lực đưa Dự án hoàn thành đúng tiến độ

Tính đến ngày 31/5, Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đã hoàn thành đúc móng 1177/1177 vị trí; hoàn thành lắp dựng 493/1177 vị trí cột, đang lắp dựng 248/1177 vị trí cột; hoàn thành kéo dây 16/513 khoảng néo, đang thực hiện kéo dây 15/513 khoảng néo.

Thủ tướng Chính phủ tặng quà, động viên người lao động thi công tại vị trí 09 Dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu

Hiện nay, Dự án đang triển khai dựng cột, kéo dây với đặc thù phải thường xuyên làm việc trên cao trong điều kiện thời tiết mưa, nắng bất thường cũng ảnh hưởng đến tiến độ thi công. Bên cạnh đó, công tác thi công dựng cột, kéo dây đòi hỏi nhân lực có trình độ kỹ thuật, kinh nghiệm, tay nghề cao để đảm bảo chất lượng thi công công trình và công tác an toàn, nên lao động phổ thông tại các địa phương không đáp ứng được. Ngoài ra, việc cung cấp vật tư, thiết bị cũng gặp khó khăn do khối lượng thiết bị rất lớn và cần cung cấp trong thời gian ngắn…

Để hoàn thành Dự án theo tiến độ Thủ tướng Chính phủ giao, hiện EVN/EVNNPT đang cùng các nhà thầu nỗ lực, cố gắng thực hiện đồng bộ các giải pháp.

Cụ thể, EVN/EVNNPT đang quyết liệt đôn đốc các nhà thầu xây dựng tập trung nhân lực, máy móc thi công sớm hoàn thành lắp dựng cột, rải căng dây theo tiến độ cam kết; đôn đốc các nhà thầu cung cấp vật tư thiết bị chưa bàn giao (cột thép, sứ, phụ kiện) khẩn trương hoàn thành công tác chế tạo và vận chuyển đến công trường để lắp dựng đồng bộ.

Lãnh đạo EVN/EVNNPT thường xuyên tổ chức kiểm tra công trường; các ban quản lý dự án, đơn vị tư vấn thiết kế, tư vấn giám sát cử cán bộ thường trực tại công trường, trực tiếp giám sát, đôn đốc các nhà thầu, giải quyết kịp thời các vướng mắc, phát sinh để không làm ảnh hưởng đến tiến độ dự án.

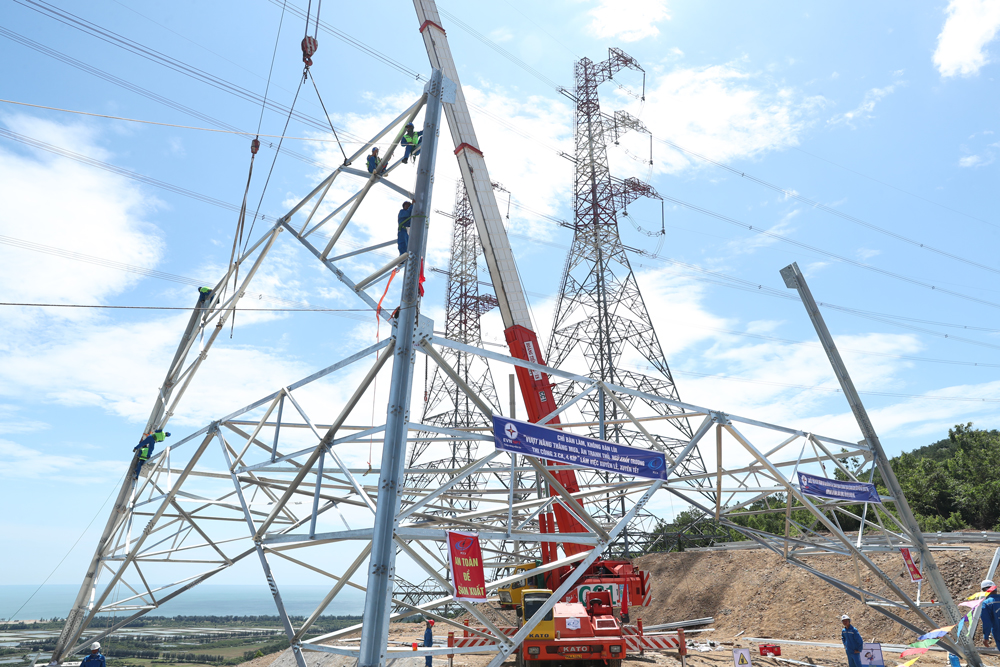

Thi công dựng cột vị trí 09 trên địa bàn tỉnh Quảng Bình

Song song đó, EVN/EVNNPT cũng đã làm việc với Tập đoàn Công nghiệp – Viễn thông Quân đội Viettel, Tập đoàn dầu khí Quốc gia Việt Nam, Tập đoàn Bưu chính Viễn thông Việt Nam để hỗ trợ lực lượng cho công tác dựng cột; Tích cực phối hợp với chính quyền các địa phương và các đơn vị liên quan để huy động, tận dụng lao động sẵn có, bảo đảm nguồn nhân lực tham gia thực hiện dựng cột và kéo dây; đồng thời có giải pháp thi công hợp lý, bảo đảm an toàn lao động và vệ sinh môi trường, không để ảnh hưởng đến người dân địa phương.

Song song đó, EVN đã huy động khoảng 2.300 CBCNV có tay nghề cao từ các Công ty Truyền tải điện 1,2,3,4 (thuộc EVNNPT) và 5 Tổng công ty Điện lực miền Bắc, miền Trung, miền Nam, TP. Hà Nội, TP. HCM tham gia hỗ trợ thi công Dự án đường dây mạch 3, với nỗ lực và  quyết tâm cao nhất đưa dự án về đích đúng tiến độ.

Trong quá trình thi công, EVN/EVNNPT yêu cầu tất cả các nhà thầu thực hiện đầy đủ các biện pháp an toàn cho xe máy, thiết bị phục vụ thi công, vật tư thiết bị chờ lắp đặt vào công trình, người lao động tham gia xây dựng trên công trường, lán trại cho người lao động, đường thi công, công tác trèo cao, mang nặng để dựng cột, lắp đặt cách điện, kéo dây, đảm bảo tuyệt đối an toàn trong quá trình thi công xây dựng và khi có mưa lũ. Yêu cầu các nhà thầu tư vấn giám sát, nhà thầu thi công xây dựng bố trí đủ cán bộ phụ trách, thường xuyên giám sát chặt chẽ công tác an toàn, đảm bảo tuyệt đối an toàn trong quá trình thi công. Kiên quyết không để các nhà thầu thực hiện công việc khi chưa đảm bảo các yêu cầu về an toàn.

Tiến độ các dự án thành phần tính đến ngày 31/5/2024:

Dự án đường đây 500kV NMNĐ Nam Định I - Thanh Hóa: Hoàn thành đúc móng toàn bộ 180/180 vị trí; hoàn thành lắp dựng 160/180 vị trí cột, đang lắp dựng 20/180 vị trí cột; hoàn thành kéo dây 9/74 khoảng néo, đang thực hiện kéo dây 8/74 khoảng néo.

- Dự án đường dây 500kV NMNĐ Nam Định I - Phố Nối: Hoàn thành đúc móng toàn bộ 334/334 vị trí; hoàn thành lắp dựng 138/334 vị trí cột, đang lắp dựng 77/334 vị trí cột; đang thực hiện kéo dây 5/144 khoảng néo.

- Dự án đường dây 500kV Quỳnh Lưu - Thanh Hóa: Hoàn thành đúc móng toàn bộ 200/200 vị trí; hoàn thành lắp dựng 41/200 vị trí cột, đang lắp dựng 65/200 vị trí cột.

- Dự án đường đây 500kV Quảng Trạch - Quỳnh Lưu: Hoàn thành đúc móng toàn bộ 463/463 vị trí; hoàn thành lắp dựng 154/463 vị trí cột, đang lắp dựng 86/463 vị trí cột; hoàn thành kéo dây 7/197 khoảng néo, đang thực hiện kéo dây 2/197 khoảng néo.






Theo EVN
